做工程的小伙伴相信对签证都不陌生,签证是工程结算不可缺少的其中一份资料,而且有些工程结算就因为这个签证才有了利润,所以说他是相当重要的。前段时间也阅览了有些网友对签证的见解,今天就结合我自己办过的签证,跟大家分享一下,怎样一套完整闭合的签证资料才可以算到钱。
涉及签证的内容无非就是以下几个方面:1、设计变更,指原有图纸由于工艺改进,或者效果改变,材料改变,增加等,这类签证仅能签变更前做的工作内容,变更后的按照设计变更单,做入竣工图,按变更单算;2、合同外增加的内容,这个不难理解,不在合同范围内,可以要求甲方爸爸签证;3、合同中的暂列项,只有计价清单,没有量,要根据实际情况来确定量的,可以办理签证;4、合同没有明确注明的零星工程可以办理签证。
知道了哪些内容可以办理签证,接下来就是办理签证需要怎样一套完整闭合的资料来算这个钱。
甲方发出的施工通知单或者指令
一项工作内容需要办理签证首先就要有甲方单位发出的施工通知单或者指令,相当于签证立项,大致的样式看下表,我自己工程的签证。

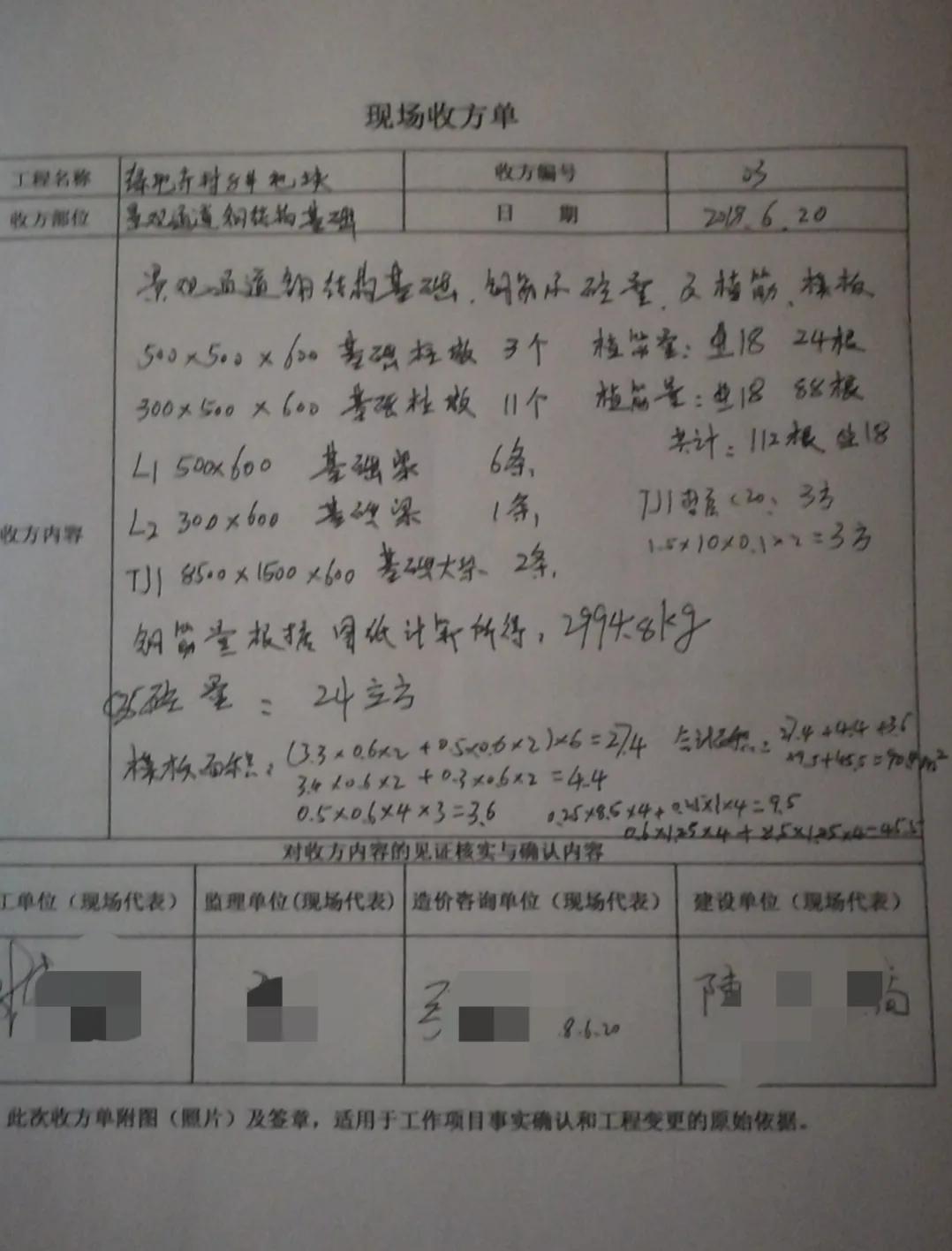

现场实际原始收方单
因为是签证,肯定是图纸上没有的,所以工程量必须要现场实测实量,作为签证量的一个依据。现场收方单需要施工单位,监理单位,造价过控单位,以及甲方单位现场经手人签字。同样看附表。
正式工程收方单
有了原始收方记录后,就要有正式的工程收方单,工程收方单的内容要要填写清楚,涉及工程量,材料,规格等不涉及金额。然后相关单位都必须签字盖章。符下图。
工程签证单
工程签证单要把签证单内容,签证单缘由,签证单工程量,以及签证单金额一并写入。如果涉及原合同中没有体现单价的,则还需要核价,原合同有的照合同单价执行。一般金额小的项目经理,项目总签完就可以了,设计金额大的就需要城市公司总,区域总签字才行,当然监理单位专监,总监也必须签字,过控单位负责人签字,并且都需盖章。符下表,核价单及签证单。
工程签证的造价

上面工程收方单有了,签证单有了,那签证单里的金额是怎么来的,就要做一份签证造价了,这个造价上面就提到了,涉及原合同计价清单有的参考合同,合同没有的需要核价。如下表造价单。
过程中的照片及影像资料
最后附上施工过程中需签证内容的照片及影像资料,保守一点就是甲方对你发出指令的口头录音等。
以上就是整个签证过程一整套闭合的资料,只要把签字盖章都完善了就一定能算到钱,当然签证过程可能会比较麻烦,从中还是要打点一下的,相信小伙伴们也都懂的。今天都内容就分享到这里,喜欢的给我点赞,评论区一起讨论学习,想要知道更多的工程知识的关注我,我会持续分享,谢谢大家。
